财政部、住房城乡建设部关于完善建设工程价款结算有关办法的通知(财建〔2022〕183号)
财政部、住房城乡建设部关于完善建设工程价款结算有关办法的通知(财建〔2022〕183号)
财政部、住房城乡建设部关于完善建设工程价款结算有关办法的通知(财建〔2022〕183号)
财政部、住房城乡建设部关于完善建设工程价款结算有关办法的通知(财建〔2022〕183号)

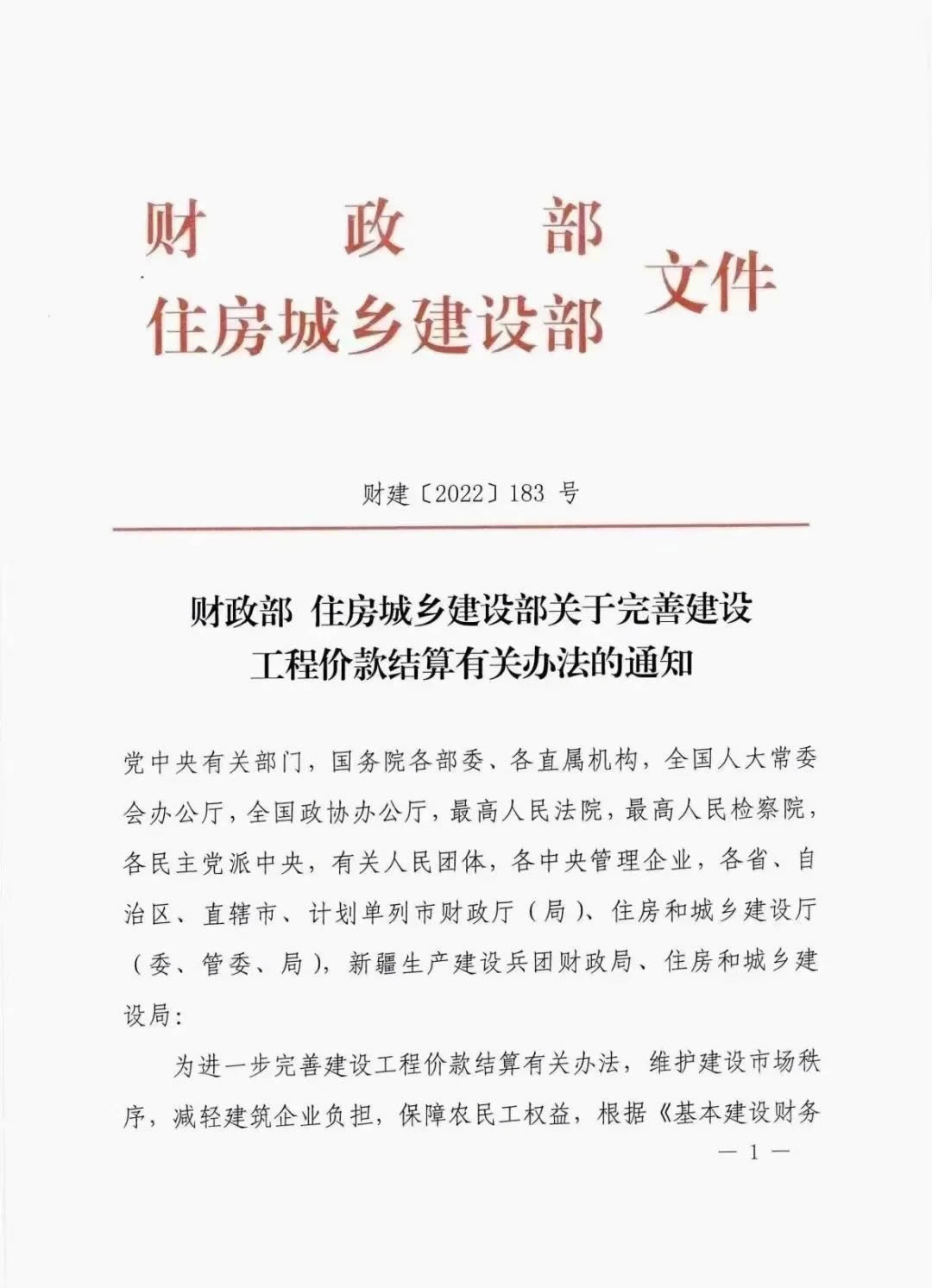

财政部 住房城乡建设部

关于完善建设工程价款结算有关办法的通知

财建〔2022〕183号

党中央有关部门,国务院各部委,各直属机构,全国人大常委会办公厅,全国政协办公厅,最高人民法院,最高人民检察院,各民主党派中央,有关人民团体,各中央管理企业,各省、自治区、直辖市、计划单列市财政厅(局)、住房和城乡建设厅(委,管委、局),新疆生产建设兵团财政局、住房和城乡建设局:

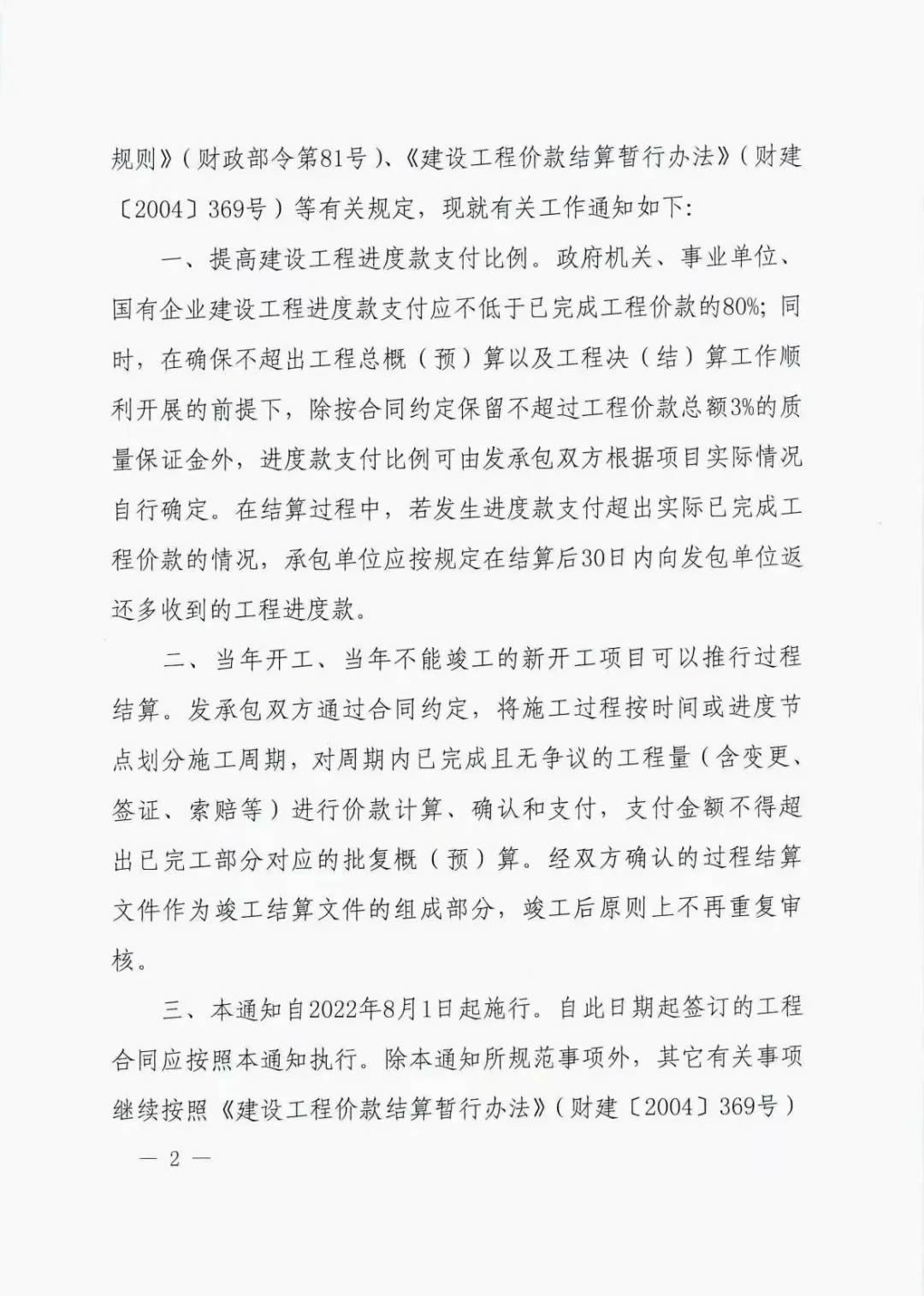

  为进一步完善建设工程价款结算有关办法,维护建设市场序,减轻建筑企业负担,保障农民工权益,根据《基本建设财务规则》(财政部令第81号)《建设工程价款结算暂行办法》(财建)〔2004〕369号)等有关规定,现就有关工作通知如下:

  一、提高建设工程进度款支付比例。政府机关、事业单位、国有企业建设工程进度款支付应不低于已完成工程价款的80%;同时,在确保不超出工程总概(预)算以及工程决(结)算工作顺利开展的前提下,除按合同约定保留不超过工程价款总额3%的质量保证金外,进度款支付比例可由发承包双方根据项目实际情况自行确定。在结算过程中,若发生进度款支付超出实际已完成工程价款的情况,承包单位应按规定在结算后30日内向发包单位返还多收到的工程进度款。

  二、当年开工、当年不能竣工的新开工项目可以推行过程结算。发承包双方通过合同约定,将施工过程按时间或进度节点划分施工周期,对周期内已完成且无争议的工程量(含变更、签证、索赔等)进行价款计算、确认和支付,支付金额不得超出已完工部分对应的批复(预)算。经双方确认的过程结算文件作为竣工结算文件的组成部分,竣工后原则上不再重复审核。

  三、本通知自2022年8月1日起施行。自此日期起签订的工程合同应按照本通知执行。除本通知所规范事项外,其它有关事项继续按照《建设工程价款结算暂行办法》(财建〔2004〕369号)执行。

  财政部  住房城乡建设部

  2022年6月14日

法律咨询

————受人之托、忠人之事————

深圳建设工程律师

邓杰律师

深圳建设工程律所

炜衡律所

邓杰律师,法律硕士,执业于北京市炜衡(深圳)律师事务所,律师执业证号为14403201810022100,现(或曾)兼任深圳市某区建筑工务署公职律师、建设工程定标专家、深圳市人民政府听证员、深圳市政府采购评审专家(法律类),在建筑工务、政府采购等城建部门工作多年,颇为熟悉房地产(商品房预售纠纷、二手房买卖纠纷等)、建设工程(勘察设计纠纷、工程发承包纠纷、总包分包纠纷、竣工验收纠纷、造价结算纠纷、工程质量纠纷、工期索赔纠纷、工程保修纠纷等)、旧改、城市更新、棚改、征地拆迁、征收补偿、政府采购、招标投标、物业管理和强制执行等领域法律实务,能有效维护委托人各类合法权益。

专业

深耕厚积聚焦专注

尽责

全力办理委托事项

务实

扎实维护合法权益

实务专题

————千锤百炼、深耕厚积————

中国建设工程法务网 版权所有
CopyRight©2029 jsgclaw.com, All Rights Reserved.
建站由法脉网提供,点击购买同款网站
本站地图

扫一扫,存名片

深圳建设工程律师名片

律师名片

QQ扫一扫

深圳建设工程律师qq

QQ咨询

微信扫一扫

深圳建设工程律师微信

微信咨询
